El nuevo transformador de potencia de 50 MVA entrará en operación el próximo 24 de junio.

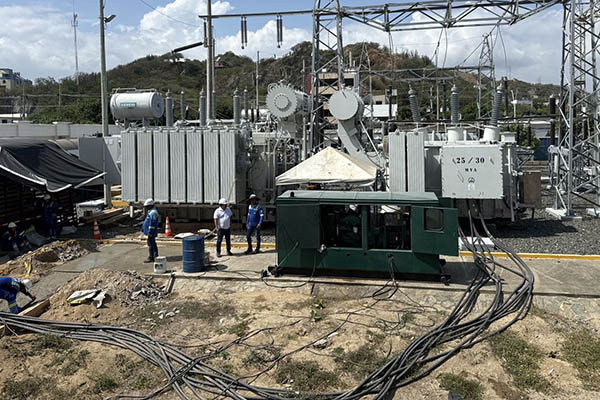

Con el apoyo de personal especializado de la empresa Air-e Intervenida se avanza en las obras de ampliación de la subestación Libertador, una de las más importantes de Santa Marta.
Actualmente, esta subestación cuenta con dos transformadores de potencia de 30 MVA, lo que implica que su capacidad instalada es de 60 MVA. Con las obras en marcha se retirará uno de 30 MVA y se instalará uno de 50 MVA con el fin de contar con una capacidad total de 80 MVA.
Esto permite aumentar la capacidad de transformación y por ende superar las dificultades que existen actualmente en algunos circuitos alimentados desde la subestación Libertador en horas pico o de mayor demanda de energía, como ocurre en horas de la noche principalmente, lo que genera interrupciones para proteger los equipos ante sobrecargas súbitas.
Las obras en marcha hacen parte del paquete de inversiones que lidera la compañía, destinados a fortalecer el sistema de distribución eléctrica de la capital del Magdalena.
le puede interesar: Dos atentados con carros bomba sin víctimas en el departamento colombiano del Cauca
El ingeniero Diego Rincones, gerente de Air-e Intervenida, en el Magdalena, explicó que los trabajos desarrollados han sido muy complejos, teniendo en cuenta que fue necesario ensamblar el transformador al interior de la subestación.
Igualmente, para garantizar la correcta operación del nuevo y moderno transformador ha sido necesario hacer una serie de pruebas, entre ellas habilitar nuevos cables de potencia, interruptores, llenado del aceite y por ende la instalación de sistemas de protección.
“Se trata de un equipo muy importante para la subestación que requiere de un estricto protocolo para ponerlo en operación. Es un gran esfuerzo que está realizando la compañía para ampliar la subestación en un tiempo más corto de lo planificado”, dijo.
Finalmente, agradeció el apoyo y comprensión de líderes, ediles, personería, autoridades de gobierno de Santa Marta, Policía y otras autoridades, a las cuales se les ha socializado el avance de las obras, las cuales se estiman sean culminadas el próximo 24 de junio.
